Krungårdsskolan, renovering

Krungårdsskolan har under en tid haft en utmanande situation med inomhusmiljön i delar av skolan och är i behov av renovering eller andra åtgärder. Här kan du läsa om planerade och beslutade åtgärder.

Sidans innehåll

    Kommunen vidtagit flera åtgärder för att säkerställa en bra arbetsmiljö för elever och personal, till exempel grundlig höghöjdsstädning och tätning av dörrar och fönster. Björkdungens lokaler, där bland annat skolans fritids finns, har satts i övertryck och det kommer att läggas en spärrmatta mot det underliggande golvet. Detta gör att lokalerna är godkända för fortsatt användning fram till en större renovering av skolan. Och innebär att det finns möjlighet för fritidshemmet och annan skolundervisning att vara kvar i Björkdungens lokaler.

    I mars 2025 tog barn- och utbildningsnämnden beslut om undervisningen för elever i årskurs 4-6 från och med höstterminen 2025 kommer att bedrivas i andra lokaler. I mars tog också kultur- och fritidsnämnden beslut om att fritidsgården Tjena flyttar sin verksamhet till andra lokaler på skolans område.

    Mellanstadiet flyttar till paviljonger

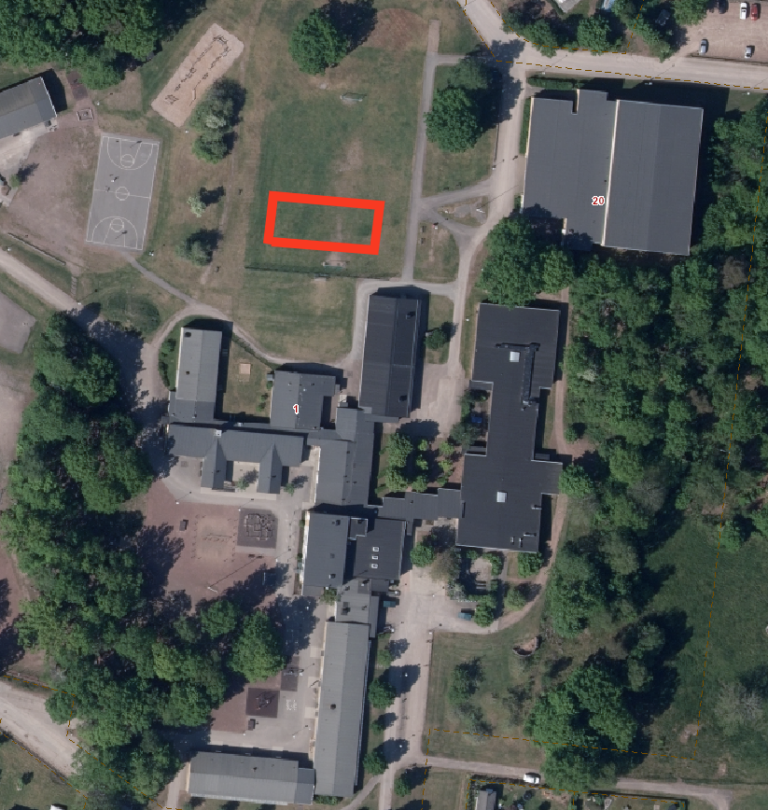

    Årskurs 4-6 kommer från och med höstterminen 2025 ha sin undervisning i paviljonger på skolans område. Paviljongerna placeras på gräsplanen mitt emot Krungårdshallen och ta upp ungefär halva gräsplanen. Fotbollsmålen flyttas så att andra halvan fortfarande kan användas för utomhuslek.

    Fritidsgården flyttar till andra lokaler

    Från augusti 2025 kommer fritidsgården Tjena att hålla till i Krungårdsskolans fikaområde vid matsalen och i korridoren ner till högstadiet. Placeringen möjliggör att fritidsgården kan fortsätta ha verksamhet under både lunchtid och på kvällen.

    Det här gör vi

    Här kan du läsa om beslutade och planerade åtgärder på Krungårdskolan. Informationen uppdateras när politiken tar nya beslut eller våra verksamheter planerar ytterligare åtgärder.

    Våren och sommaren 2025

    Under våren och sommaren utförs flera åtgärder för att förbättra inomhusmiljön:

    • en omfattande höghöjdsstädning (till exempel lampor, akustikpaneler och ventilationsrör) under våren
    • se över och täta fönster och dörrar på hela skolan under våren
    • täta golv och sätta övertryck i Björkdungens lokaler för att förbättra inomhusluften, under sommaren

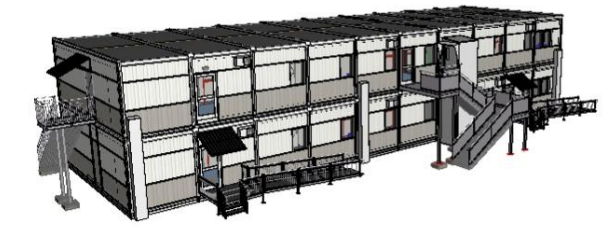

    • paviljongerna levereras och monteras, i slutet av vårterminen

    Hösten 2025

    Under hösten planeras följande åtgärder:

    • undervisning för mellanstadiet bedrivs i paviljonger, från hösten

    Vintern 2025

    Under vintern planeras följande åtgärder:

    • radonmätning, under vintern

    Åtgärder som inte är tidsatta

    En mer omfattande renovering av skolan är planerad att genomföras om 3-5 år. Omfattningen av byggprojektet är ännu inte helt klar utan behöver först behandlas politiskt. Det är därför svårt att i dagsläget säga vad som kommer att göras och när skolan är renoverad.

    Om skolan

    Krungårdskolan ligger i orten Blomstermåla. På skolan går ungefär 290 elever från förskoleklass till och med årskurs 9, samt anpassad grundskola.

    Sidan publicerades 22 maj 2025
